Los componentes del proyecto de PCR y ArcelorMittal Acindar llegarán por vía terrestre al centro bonaerense, más precisamente por Ruta 51. El parque tendrá 29 aerogeneradores y una potencia instalada de 180 MW.

Los primeros componentes destinados al Parque Eólico Olavarría ya comenzaron a ingresar por el Puerto de Bahía Blanca, en el marco de un operativo logístico que se extenderá hasta septiembre de 2026 y permitirá abastecer la construcción del nuevo complejo de generación renovable que se desarrolla en el centro de la provincia de Buenos Aires.

El proyecto es impulsado por PCR y ArcelorMittal Acindar y contempla la instalación de 29 aerogeneradores Vestas de última generación, con una potencia unitaria de 6,4 MW, que en conjunto aportarán una capacidad instalada de 180 MW al sistema eléctrico argentino.

De acuerdo con la información difundida, la logística del proyecto tiene dos puntos principales de origen. Las torres eólicas serán transportadas desde Florencio Varela, mientras que otros componentes de gran porte ingresan al país a través del Puerto de Bahía Blanca. Desde allí serán trasladados por carretera hasta el predio donde se construye el parque, en el partido de Olavarría.

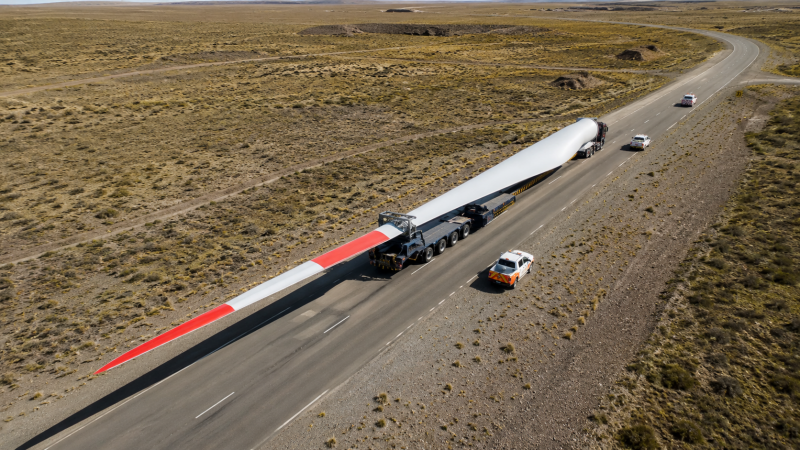

Las dimensiones de las cargas requieren transportes especiales y operativos específicos de circulación. Por ese motivo, durante los próximos meses se incrementará la presencia de estos vehículos en distintos tramos de la Ruta Nacional 3, la Ruta Provincial 51 y otros corredores de la región, bajo coordinación con las autoridades competentes y con medidas especiales de seguridad.

El traslado y montaje de aerogeneradores de estas características demanda una compleja operación logística y equipamiento especializado. En ese esquema, el Puerto de Bahía Blanca cumple un papel estratégico como punto de ingreso de los componentes que luego completarán su recorrido por vía terrestre hacia el centro de la provincia.

La operatoria también pone de relieve la participación del sistema portuario bahiense en la logística de cargas de proyecto destinadas a grandes emprendimientos energéticos e industriales.

Los traslados comenzaron a mediados de junio y continuarán hasta septiembre de 2026. Durante ese período confluirán los componentes provenientes de Florencio Varela y los que ingresan por Bahía Blanca, todos con destino al emplazamiento del futuro parque eólico.

Según el cronograma previsto, el Parque Eólico Olavarría comenzaría a operar a principios de 2027. Una vez en funcionamiento, incorporará 180 MW de generación de energía renovable al sistema eléctrico nacional.

fuente: cdenoticias.com

;
